Azbestová hrozba zažehnána: sanace Ústřední telekomunikační budovy dokončena
Umístění: Strougalova ulice v Praze.
Množství: 4 148 tun
Počet pracovníků: 60 – 80 (v závislosti na rozsahu etapy)
Období realizace: leden 2023 – duben 2024
Demolice Ústřední telekomunikační budovy, též známé jako “Strougalova věž”, představovala významnou environmentální výzvu v důsledku přítomnosti více než 4 000 tun azbestu v hustě obydlené části Prahy. Tento projekt znamenal jednu z nejrozsáhlejších sanací azbestu v historii České republiky.
Azbest skrytý v konstrukci budovy: Podrobný přehled
Podrobný stavebně-technický průzkum odhalil azbestové materiály v různých konstrukčních prvcích budovy:
Ocelové nosné konstrukce: Požární obklad ocelové konstrukce azbesto-cementovými deskami PYRAL.
Střešní plášť: Asfaltové souvrství střešní krytiny s obsahem azbestu. Tyto materiály se používaly jako střešní krytina a v izolacích střechy.
Interiérové příčky a požární dveře: Azbesto-cement se používal pro svou požární odolnost, zvukově a tepelně-izolační funkci.
Desky na kabelových lávkách
Těsnění vzduchotechnických rozvodů: Azbestová těsnění Klingerit, se používala pro svou odolnost vůči vysokým teplotám.

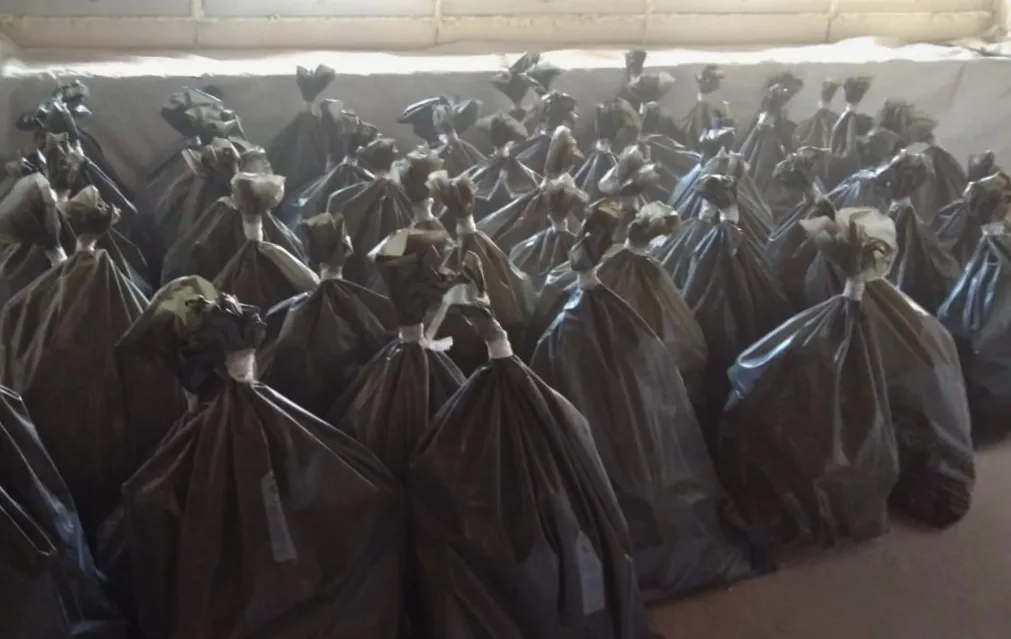

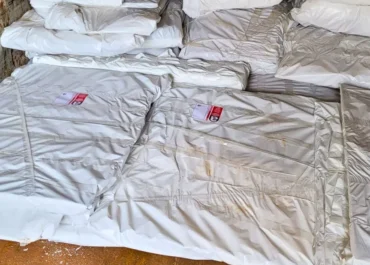

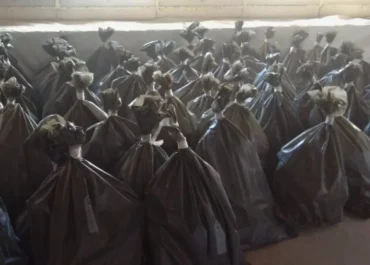

Bezpečná likvidace azbestu bez komplikací

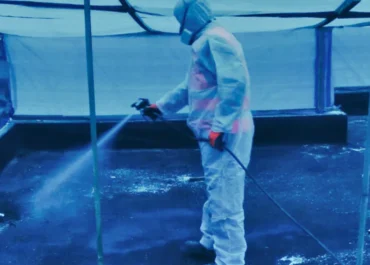

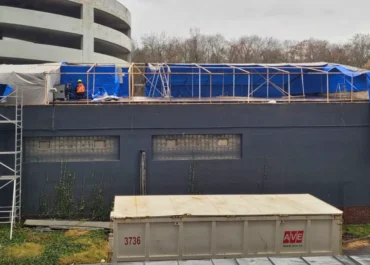

Bezpečnost a ochrana zdraví pracovníků i široké veřejnosti byly prioritou celého projektu. Sanace azbestu, zejména ze střešního pláště 85 metrů vysoké věže, vyžadovala specializované odborné znalosti a přesnost.

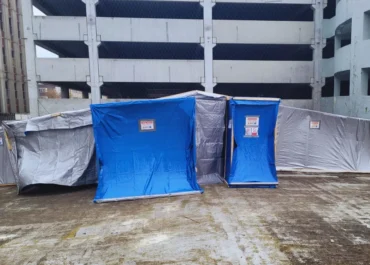

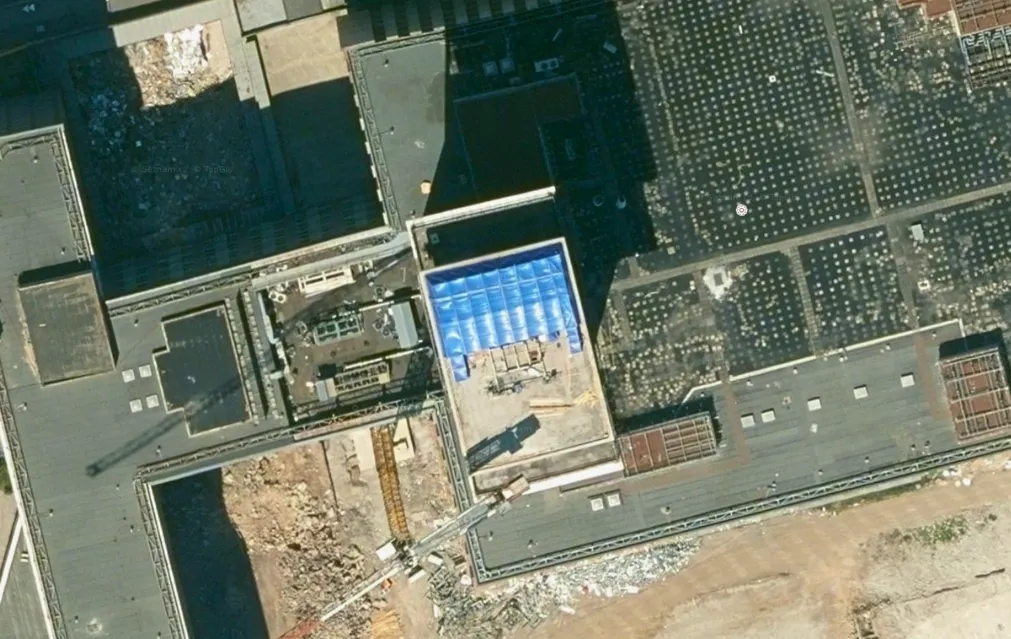

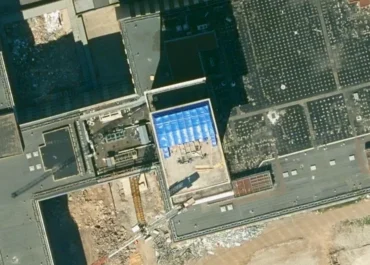

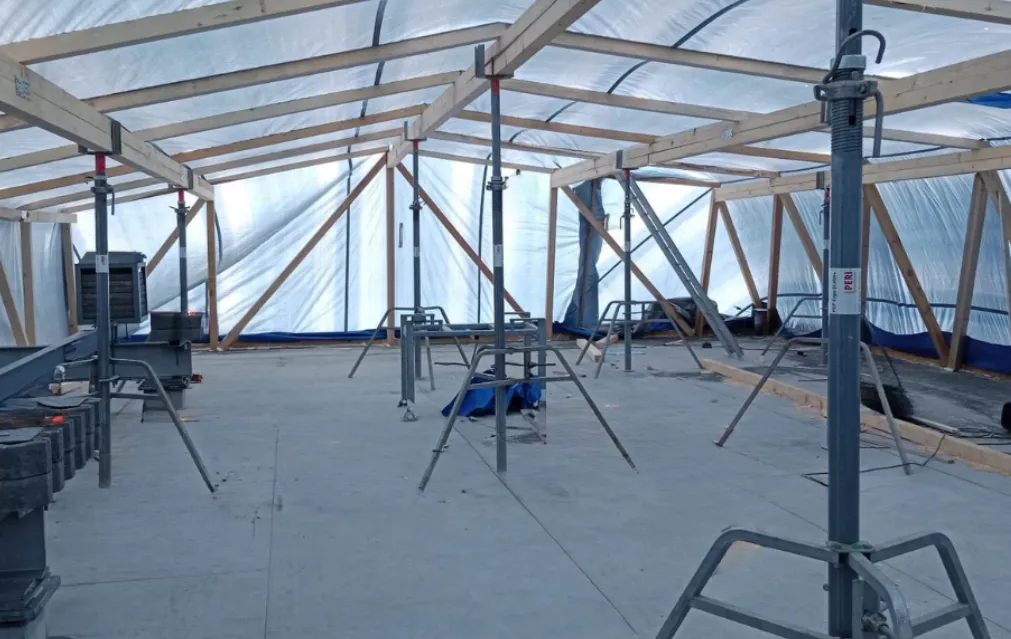

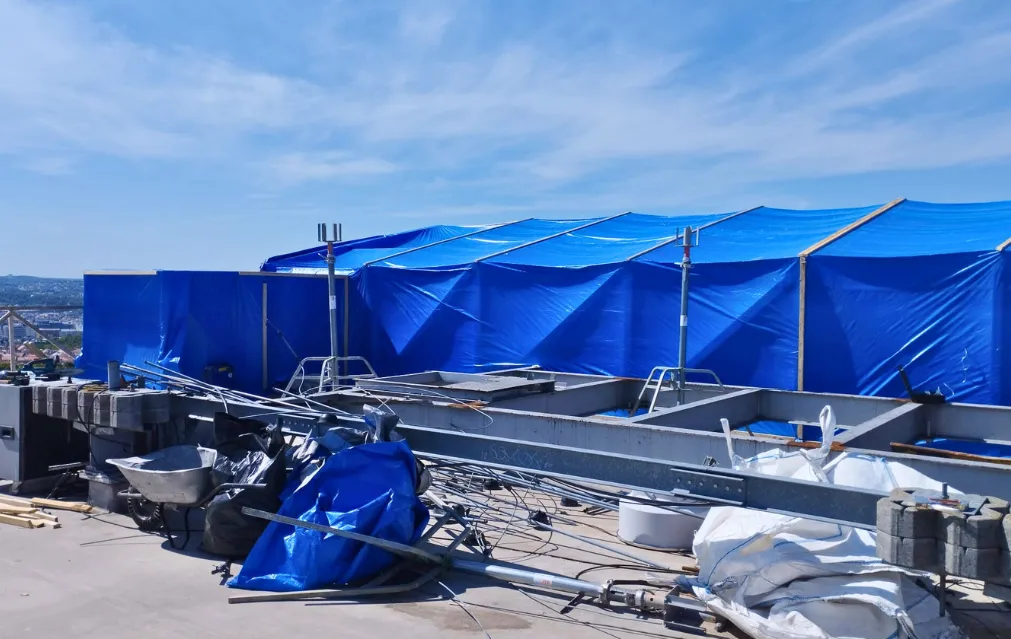

- Uzavřená kontrolovaná pásma: Celá sanace probíhala v uzavřených kontrolovaných pásmech, která zabraňovala úniku azbestových vláken do okolního prostředí. Největší kontrolované pásmo se rozkládalo na ploše až 18 tisíc metrů čtverečních. m2.
- Vysoce výkonné odsávací zařízení:

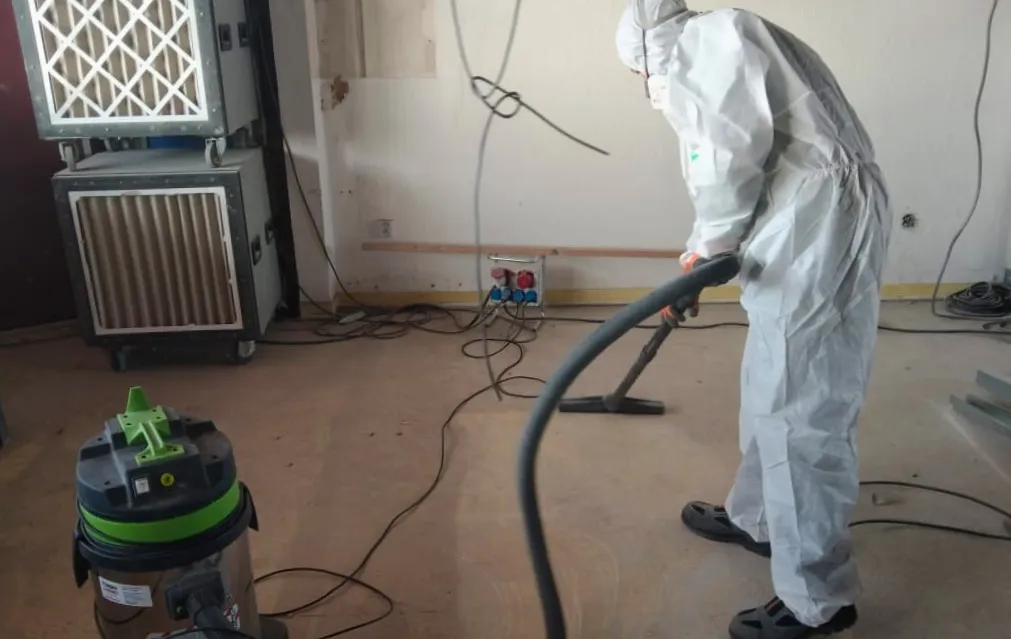

K vytvoření požadovaného podtlaku bylo použito nejvýkonnější filtrační odsávací zařízení s výkonem až 150 000 m³/h, které nepřetržitě odvádí kontaminovaný vzduch z pracoviště. Vzduch v prostoru KP byl vyměňován 5krát za hodinu, přičemž kontaminovaný vzduch procházel hepafiltry třídy H-14 s vysokou účinností – při vláknu 0,1 μm je účinnost 99,99 %. Toto zařízení pracovalo nepřetržitě po celou dobu provozu KP. - Ochranné obleky a respirátory: Všichni pracovníci měli k dispozici speciální ochranné obleky a respirátory, které je chránily před vdechováním azbestových vláken.
- Pravidelný monitoring: Po celou dobu projektu probíhal pravidelný monitoring kvality ovzduší a dodržování bezpečnostních postupů. Krajská hygienická stanice hl. m. Prahy uvádí, že z více než 200 provedených měření byly koncentrace respirabilních azbestových vláken v ovzduší vždy v souladu se stanovenými normami.
- Neohlášené kontroly: Krajská hygienická stanice hl. m. Prahy provedla 17 kontrol, které potvrdily dodržování všech bezpečnostních předpisů a nezaznamenaly žádný únik nebezpečných azbestových vláken.
Projekt byl realizován v souladu s platnými právními předpisy a normami. Vysoký počet kontrol a jejich pozitivní výsledky jednoznačně potvrzují kvalitu provedených prací a důraz na ochranu zdraví pracovníků a veřejnosti.
Klíč k úspěchu:
Kvalitní plánování a řízení: Důkladná příprava a koordinace všech fází projektu.
Použití špičkových technologií: Výkonná odsávací zařízení a moderní metody sanace.
Přísné dodržování bezpečnostních předpisů: Neustálá kontrola a monitorování pracoviště.
Úzká spolupráce s odborníky: Koordinace s KHS Praha a generálním dodavatelem stavby.
Úspěšné dokončení tohoto projektu dokazuje náš závazek k bezpečné a efektivní likvidaci azbestu. Použitím nejmodernějších technologií a dodržováním přísných bezpečnostních protokolů jsme dokázali neutralizovat hrozbu azbestu a chránit tak pracovníky i veřejnost.
AZBESTOP by DILMUN SYSTEM – váš spolehlivý partner pro bezpečnou likvidaci azbestu, i v případě náročných podmínek.
Další projekty
Demontovali jsme azbestové fasádní panely z budovy polikliniky. Rekonstrukce probíhala v těsné blízkosti obchodu s potravinami a lékárny, a to vše při zachování běžného provozu polikliniky.
Střešní krytina s obsahem azbestu byla demontována ručně, co nejméně destruktivním způsobem pro zabránění prášení azbestových vláken do ovzduší.
Likvidace azbestu probíhala v centru Prahy za dodržováni přísných bezpečnostních podmínek. Sanace azbestu probíhala po dobu 20 dnů.
Odstraňovali jsme azbestovou výplň a vyměňovali samotné lávky elektrických rozvodů. Azbest jsme nahradili certifikovaným materiálem s protipožárními a nevodivými vlastnostmi.
